東方電氣木壘100萬千瓦科技創新實驗風場搶抓施工黃金期,科學調度、精準施策,全力推進項目建設,為年底建成并網打下堅實基礎。

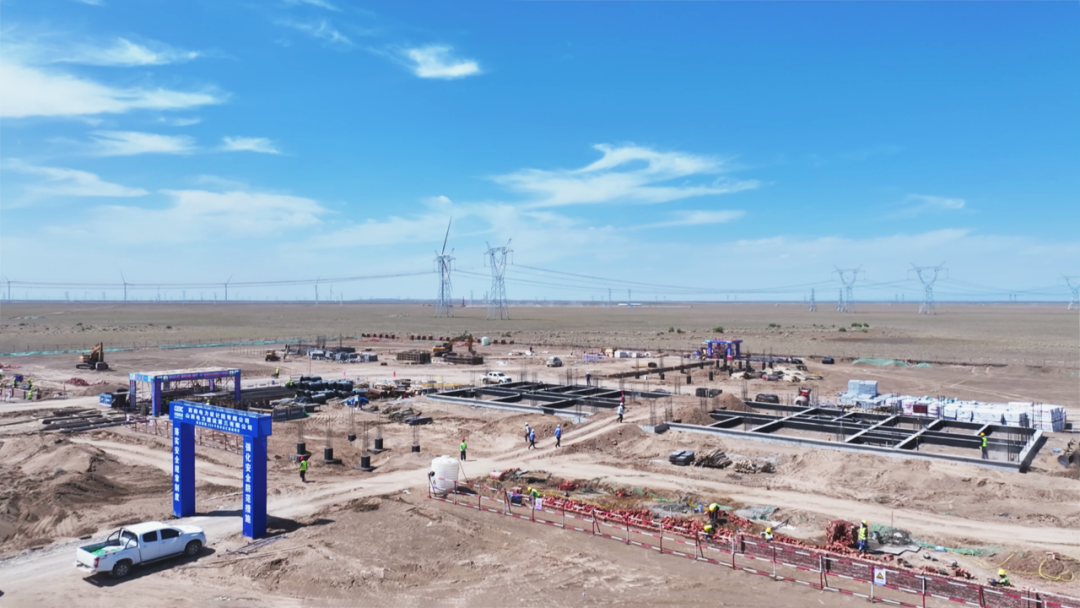

7月17日,在東方電氣木壘100萬千瓦科技創新實驗風場項目二標段施工現場,運輸車輛往來運送建筑材料,工人們各司其職,在崗位上默契配合,項目建設正穩步推進。

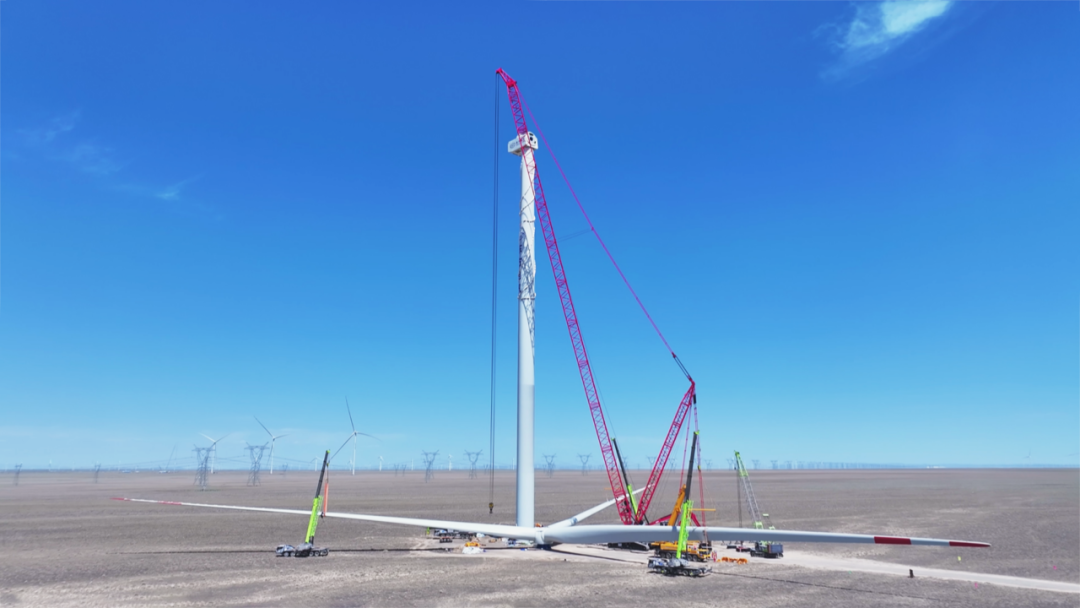

東方電氣木壘100萬千瓦科技創新實驗風場項目二標段項目經理龍志明說:“從三月份進場施工以來,我們面對時間緊、任務重的挑戰,合理組織資源,細化任務分工。當前,風機基礎澆筑工作已全面完成,風機吊裝已完成26臺,計劃9月中旬全面完成吊裝工作。”

據了解,東方電氣木壘100萬千瓦科技創新實驗風場項目擬安裝150臺6.7MW風電機組,配套建設1座220kV升壓匯集站、1座110kV升壓站,配置25%/4h儲能系統,能有效平抑風電波動,提升電網接納能力。項目建成后,預計年發電量24億度。
東方電氣木壘100萬千瓦科技創新實驗風場項目經理向朝晟說:“該項目是東方電氣在木壘縣投資建設的第二個百萬風場項目,總投資約41億元,道路基礎已全部施工完成,風機吊裝完成57臺,升壓站已開工建設。在縣委、縣人民政府的支持下,東方電氣堅決完成年底建成并網的目標。”
